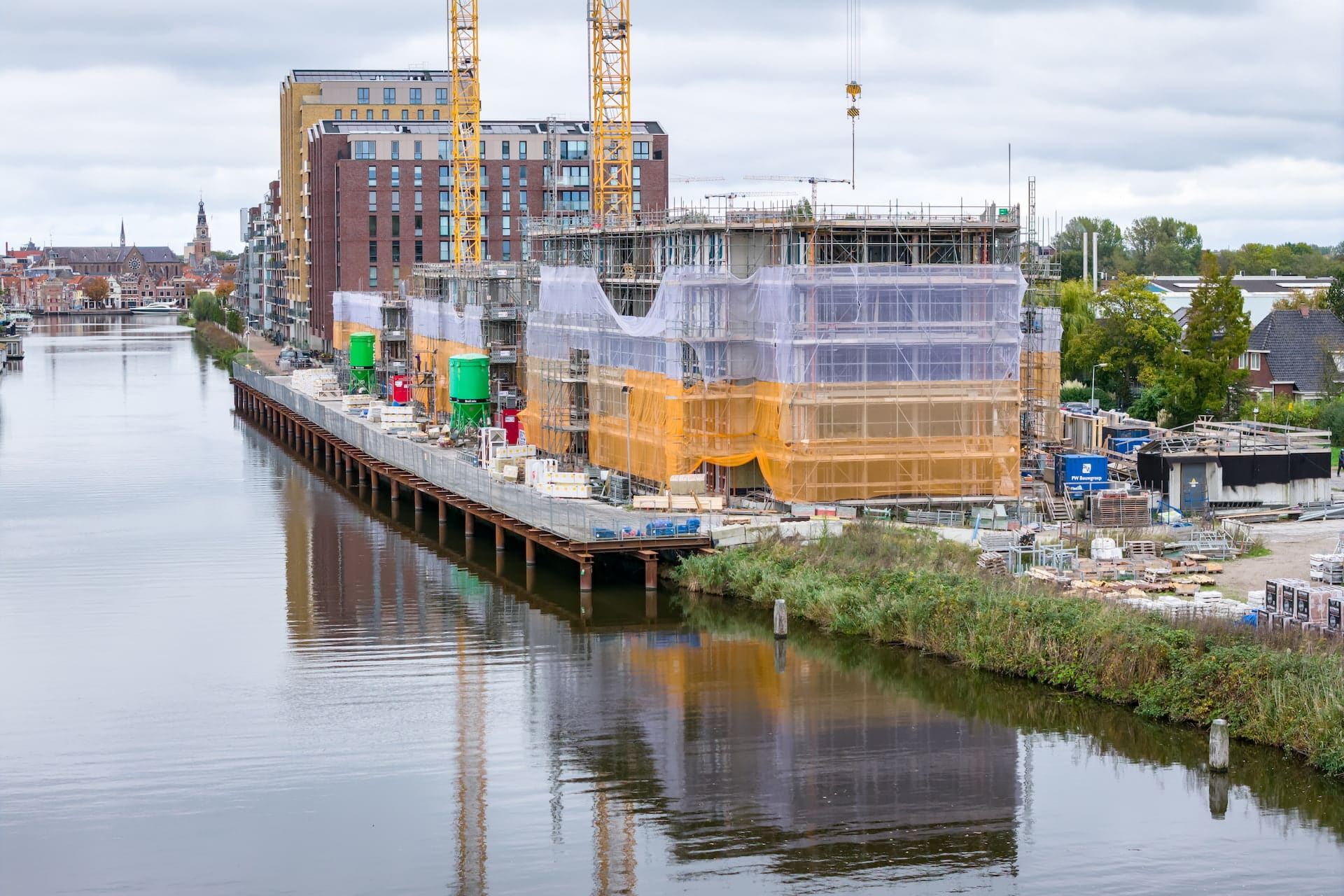

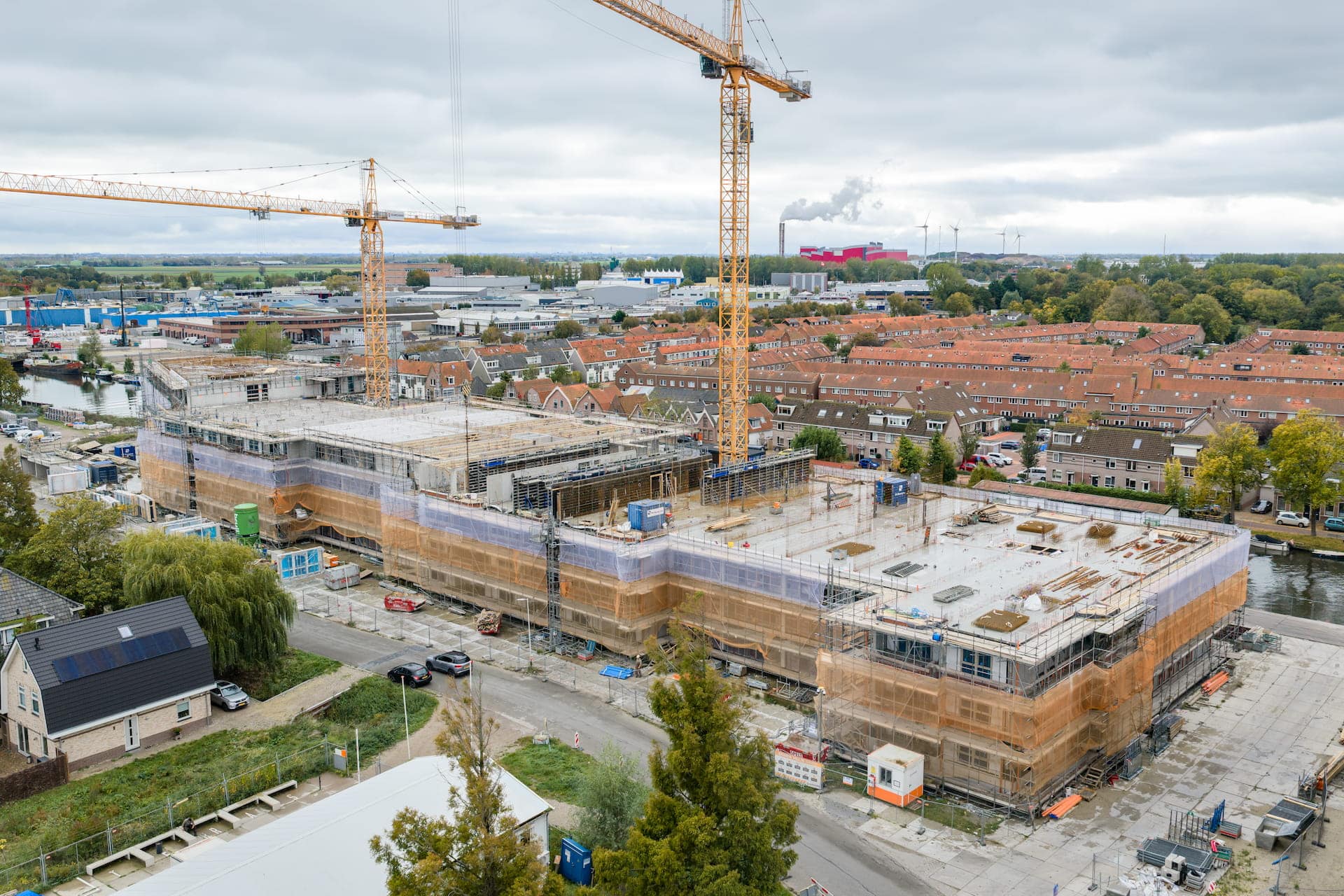

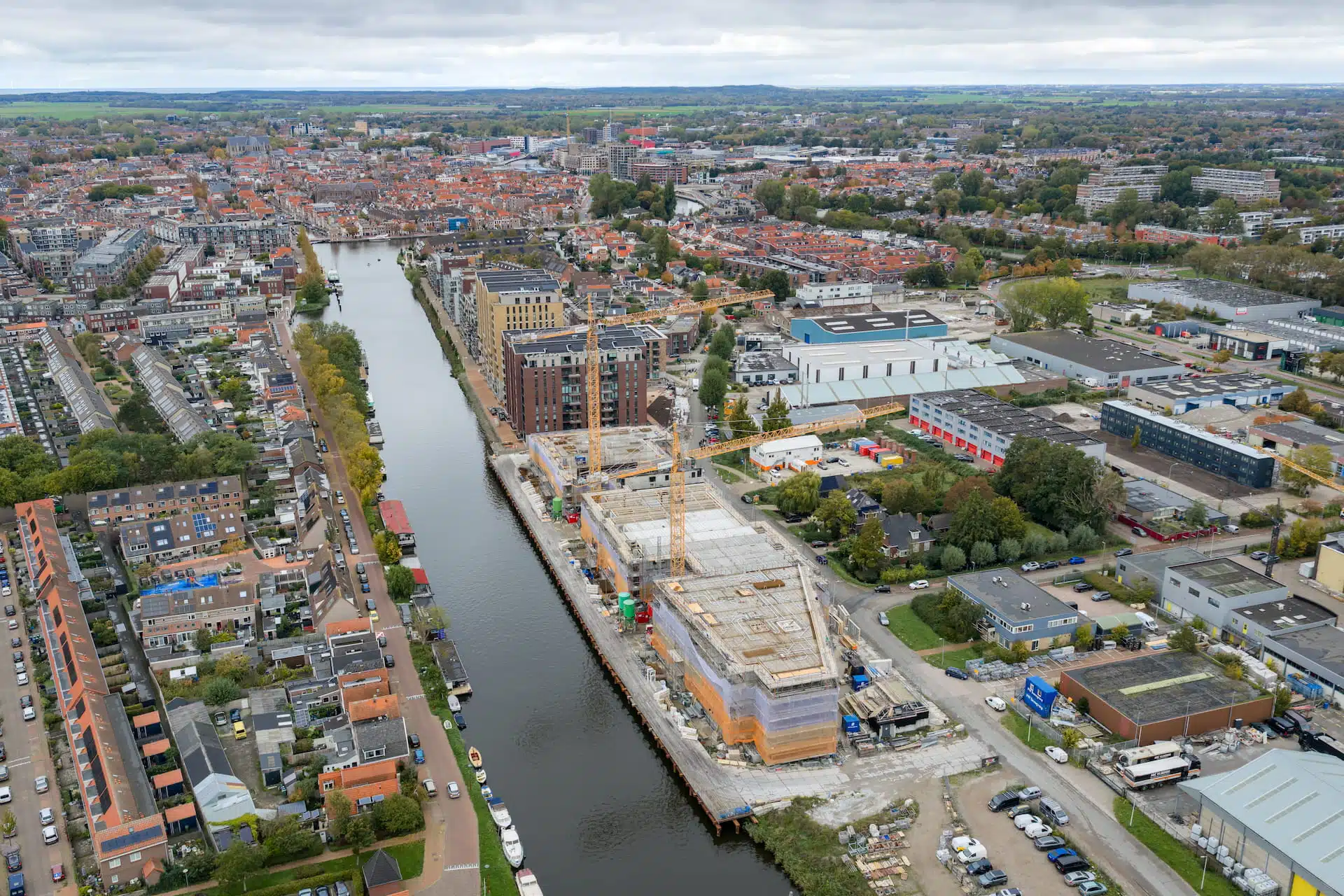

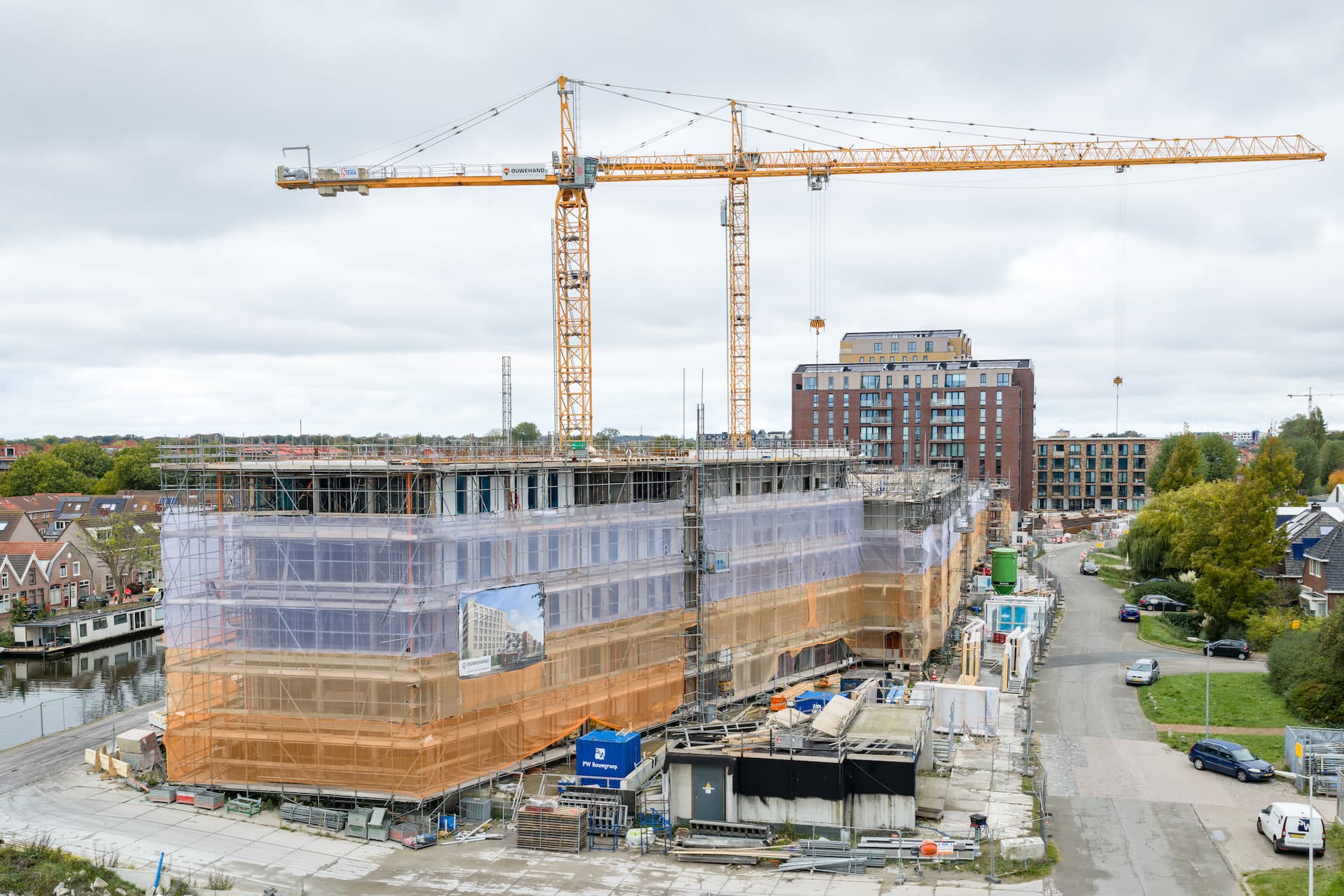

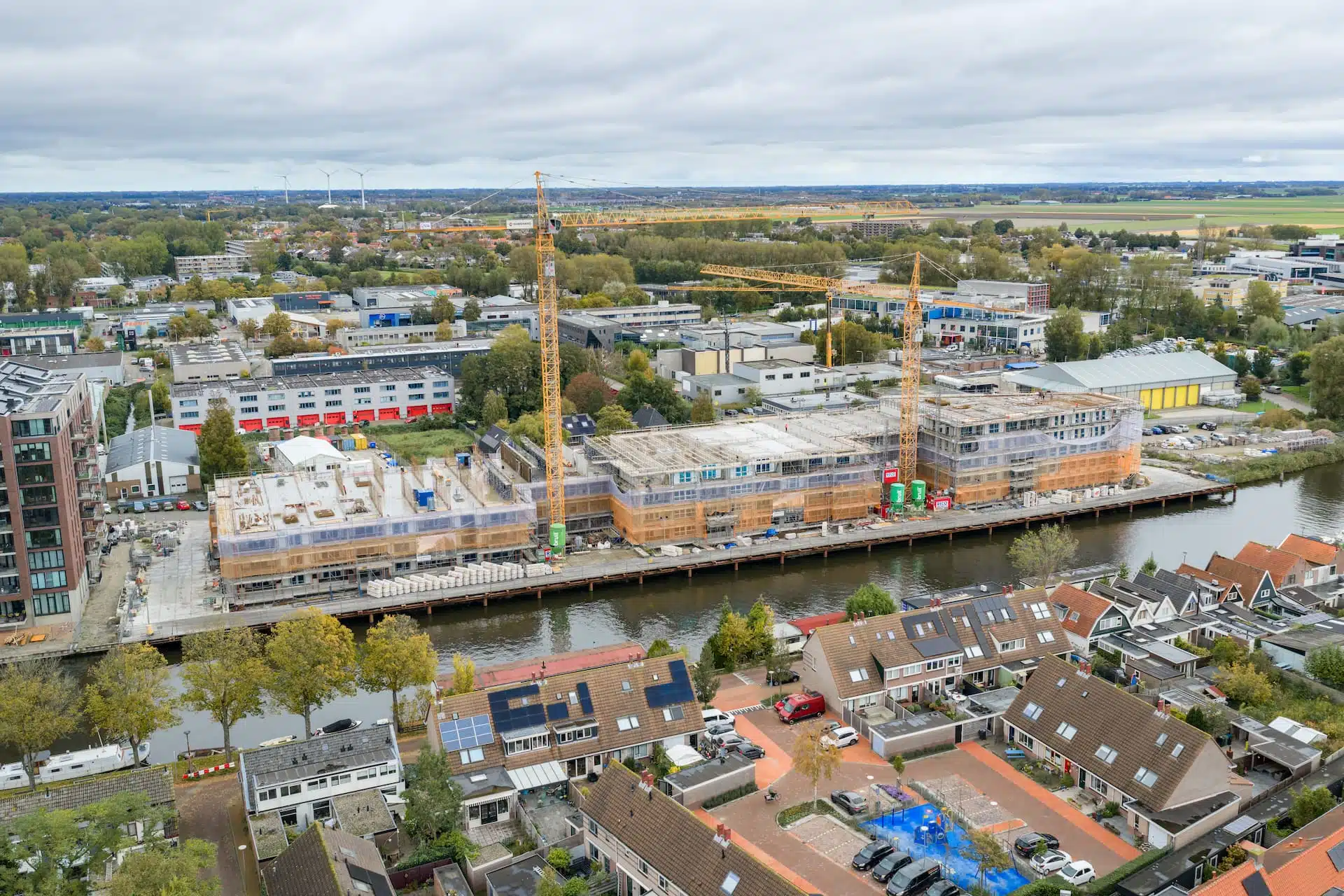

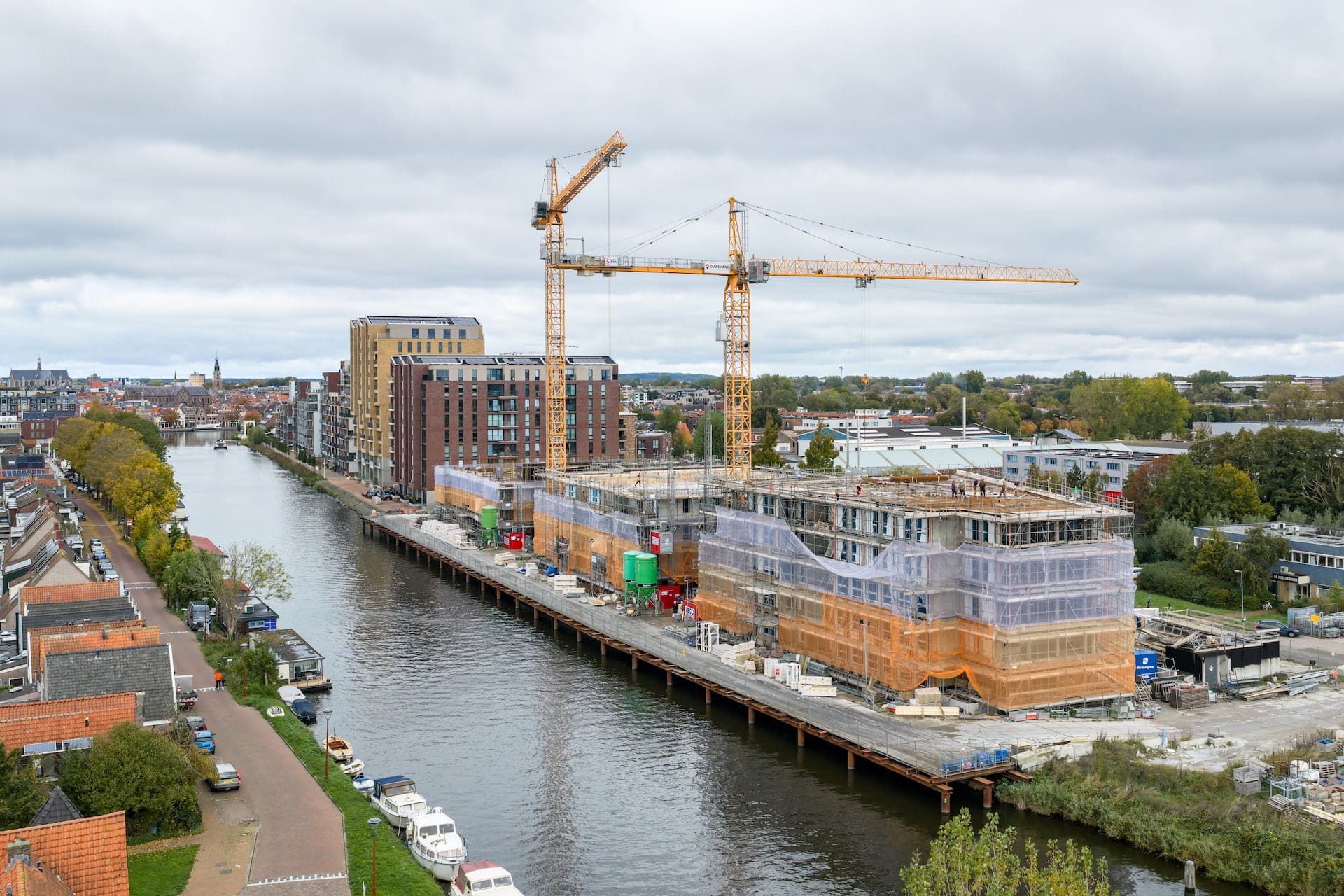

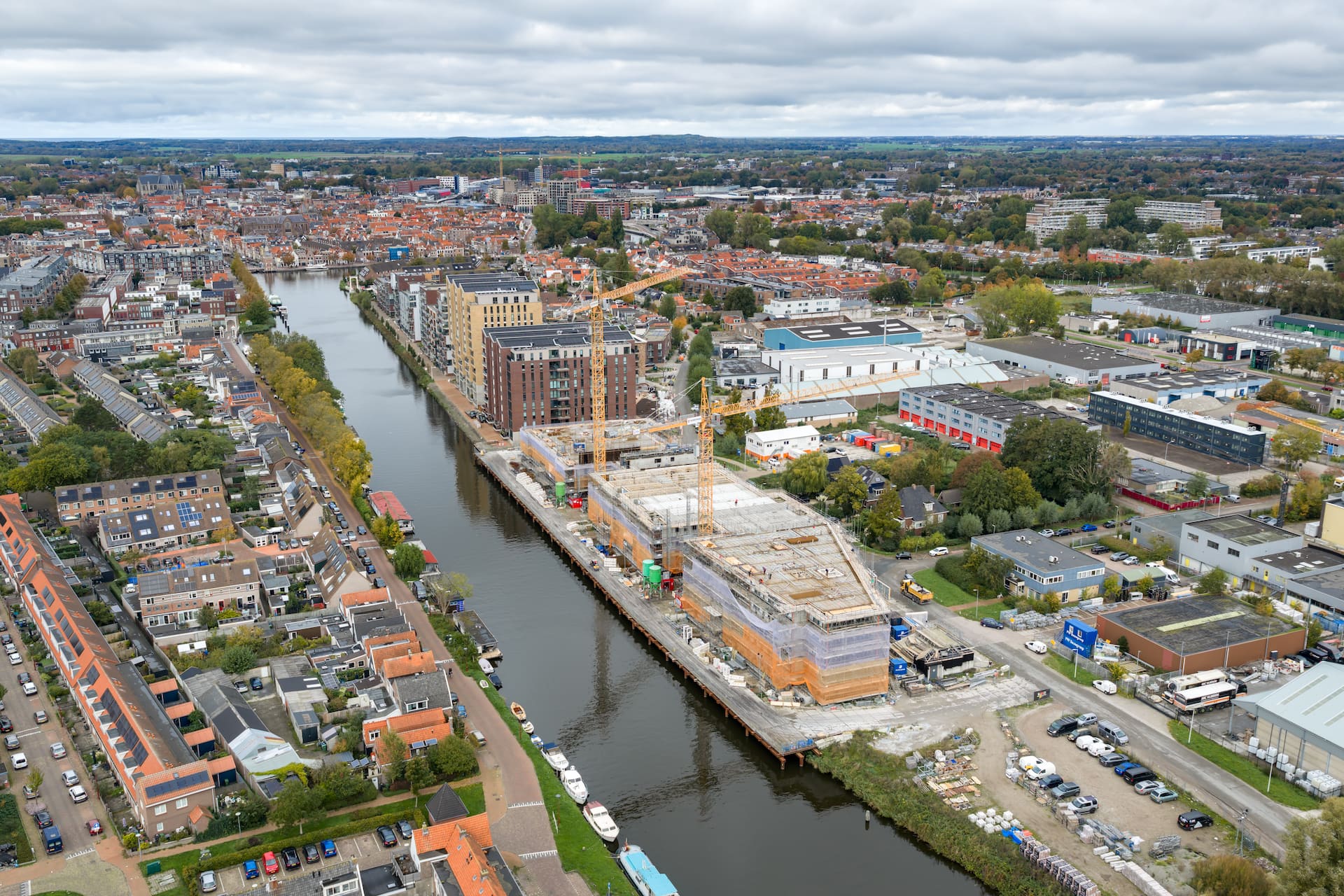

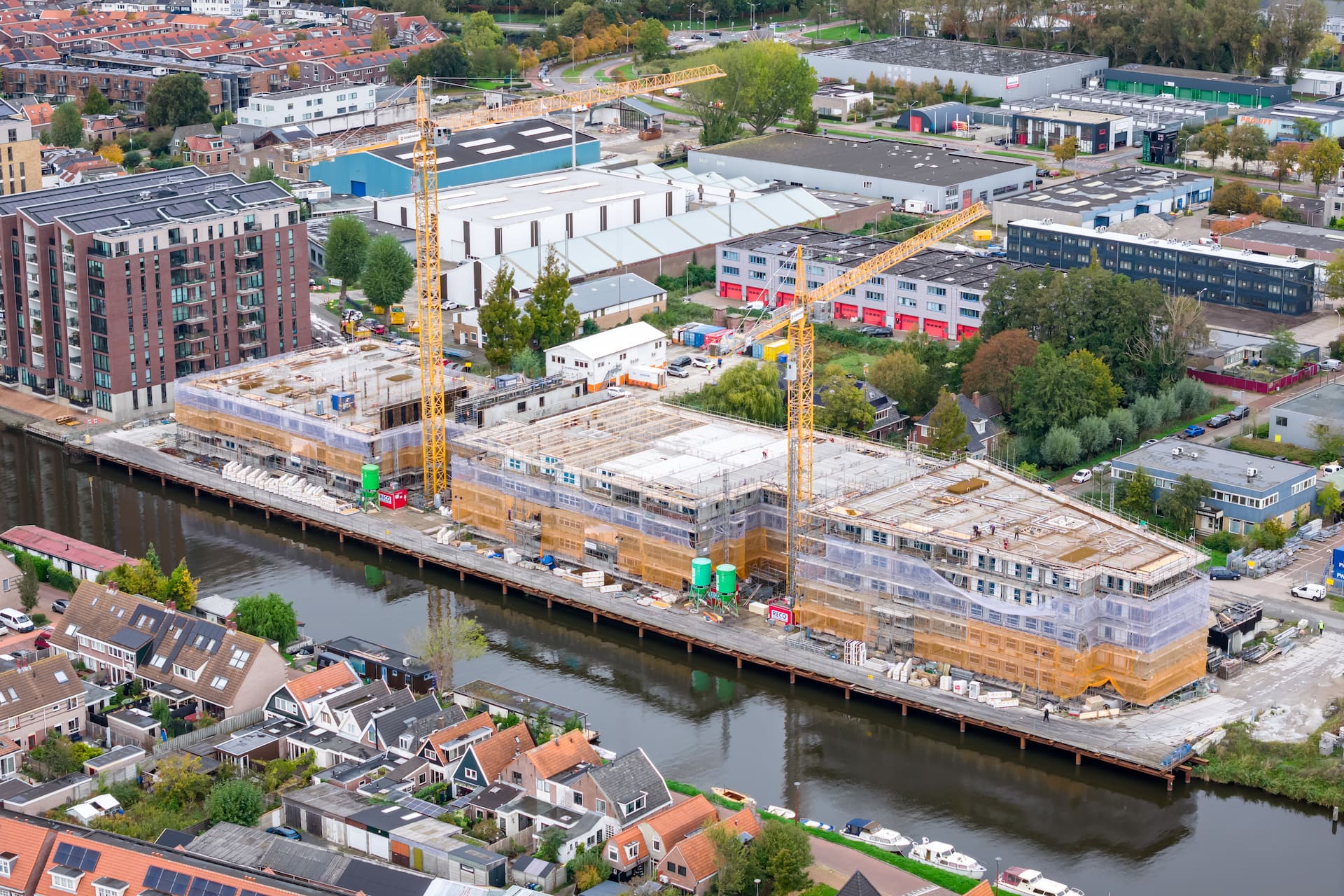

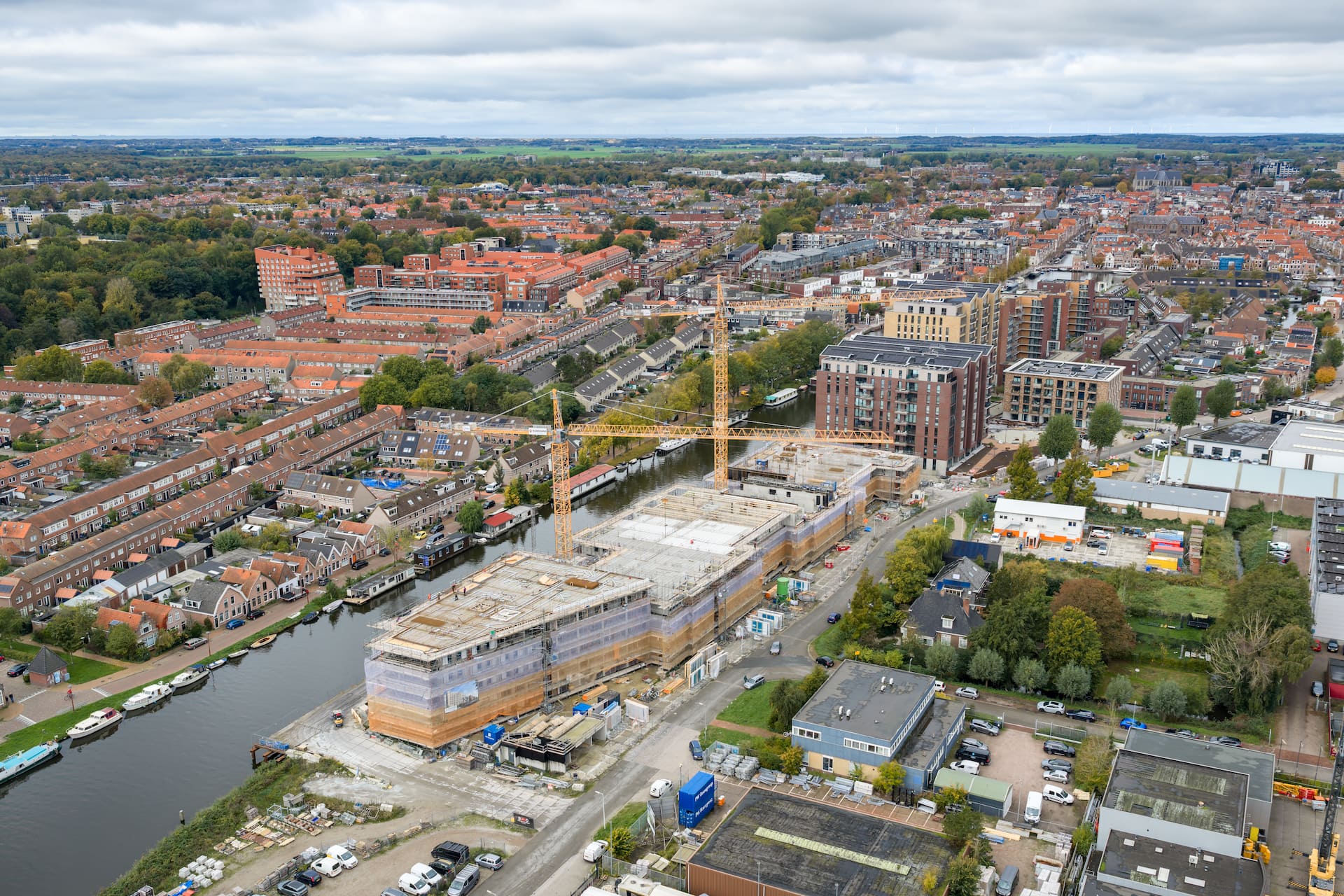

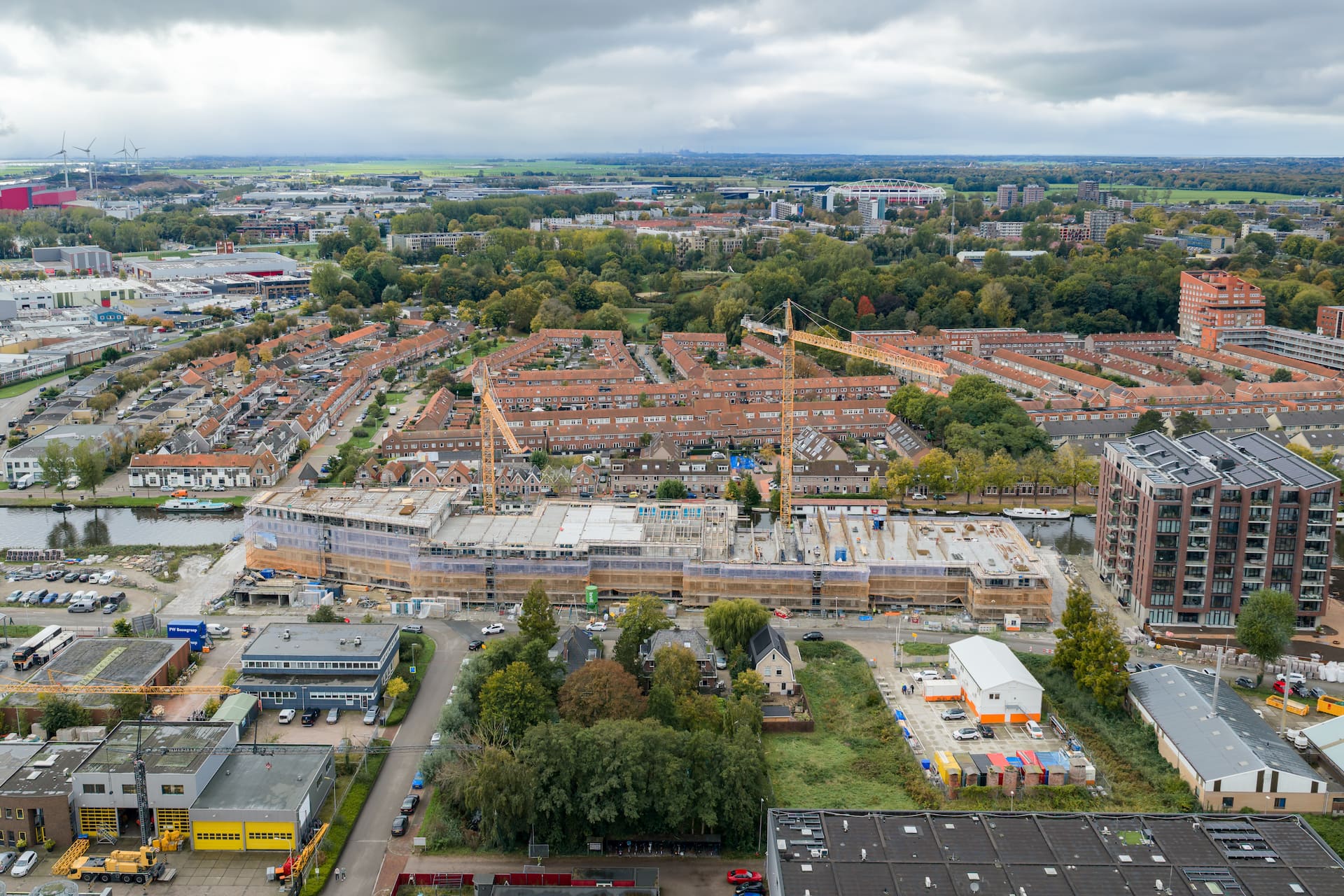

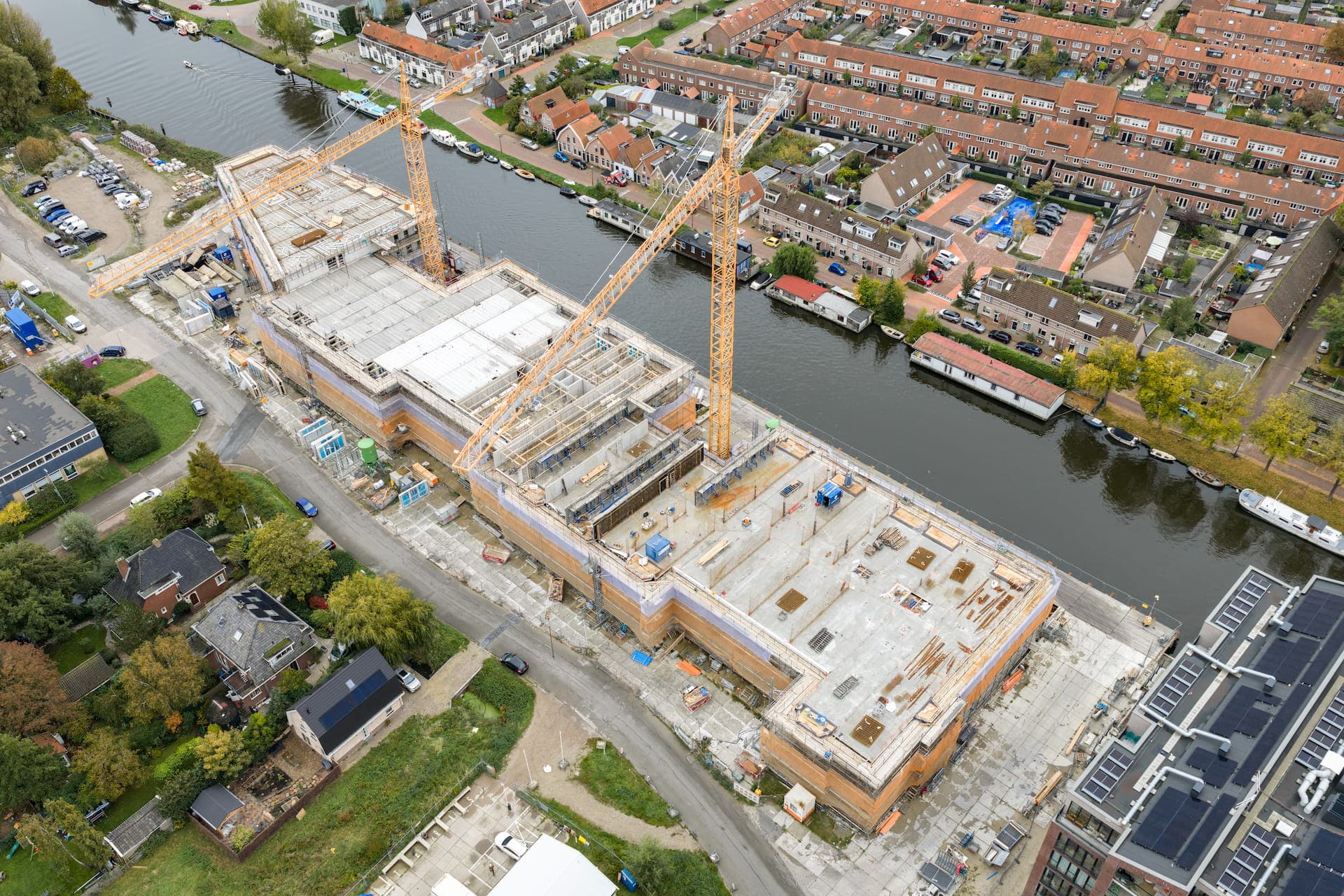

Stand van het werk
Bij 1B3 worden de installaties op de 5e verdiepingsvloer aangebracht, inclusief de wapening. Tegelijkertijd is de afbouw gestart met de metalstud- en Ytong binnenwanden.
Bij 1B2 zijn de betonwanden op de 3e verdiepingsvloer in uitvoering en wordt de 4e verdiepingsvloer in week 41 gelegd.
Bij 1B1 wordt de 3e verdiepingsvloer vandaag gestort, terwijl de betonwanden op deze verdieping vanaf week 41 worden gestort.
Tijdens de ruwbouw worden tevens de gevelelementen met gevelkozijnen en beglazing gemonteerd. Daarnaast is het metselwerk gestart.
